Update renovatiewerkzaamheden Admiraal de Ruijterweg 70 t/m 74
Met dit bericht informeren we graag alle bewoners en betrokkenen over de voortgang van de renovatiewerkzaamheden aan de Admiraal de Ruijterweg 70 t/m 74.
Stand van zaken
In het souterrain is inmiddels de nieuwe constructieve vloer geplaatst. We zijn begonnen met het vlechten van de wapening voor de betonnen plinten in het souterrain. Deze plinten zorgen voor extra stabiliteit met het oog op de grondwaterdruk en de zijdelingse gronddruk aan de zijde van de Admiraal de Ruijterweg.
Start van fase 2
We zijn gestart met de voorbereidingen van fase 2 van het project. Hierbij gaan we de voorgevel behouden door deze volledig in te pakken in een zogenaamd stalen korset. Dit korset bestaat uit stalen staanders en liggers aan zowel de binnen- als buitenzijde van de gevel. Aan de binnenzijde plaatsen we vijf stalen schoren die op de nieuwe vloer worden afgestempeld en aan het korset worden bevestigd. Zo blijft de voorgevel stabiel tijdens de sloop.
Vervolgens zal het pand volledig worden gesloopt, met uitzondering van de voorgevel, tussen de belendende panden op nummers 68 en 76.
De sloop wordt uitgevoerd in twee fasen:
– Fase 1: handmatige sloop
– Fase 2: machinale sloop
Planning van de werkzaamheden
Overzicht van de verwachte planning per fase:
– week 25: inpakken van de voorgevel met het stalen korset
– week 30 t/m 32: handmatige sloopwerkzaamheden
– week 33 en 34: plaatsen van vijf stalen schoren
– week 35 t/m 38: machinale sloop van het pand
Verkeersmaatregelen
In week 25 zullen wij een gedeelte van het voetpad, fietspad en de rijbaan ter hoogte van Admiraal de Ruijterweg 70 t/m 74 tijdelijk afsluiten. Voor voetgangers en fietsers worden duidelijke omleidingen ingesteld en er zullen verkeersregelaars aanwezig zijn.
Bekijk hier het verkeersplan van week 25
Aan de voorzijde van het gebouw maken we gebruik van twee hoogwerkers. Het hijswerk aan de achterzijde wordt uitgevoerd met een torenkraan van 38 meter. Voor de plaatsing van deze kraan moeten we op 17 en 19 juni 2025 parkeervakken aan de Reinier Claeszenstraat ter hoogte van huisnummers 2 t/m 6 (met uitzondering van onze inrit) tijdelijk vrijhouden. Uiteraard gebeurt dit met de benodigde vergunningen van de gemeente.
Wij vragen uw begrip voor deze tijdelijke overlast en danken u bij voorbaat voor uw medewerking.
Voor de verkeersmaatregelen in de periode week 30 t/m 38 houden wij u tijdig op de hoogte via dit medium.
Impressie

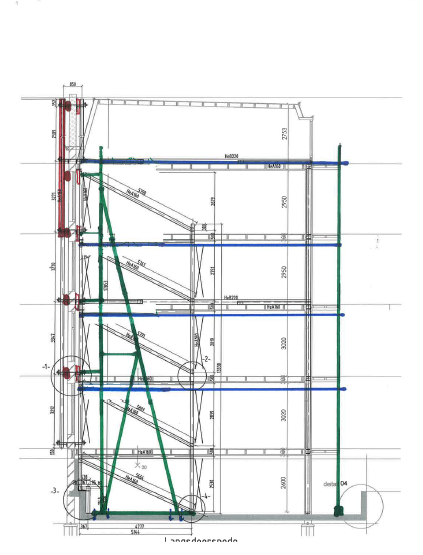

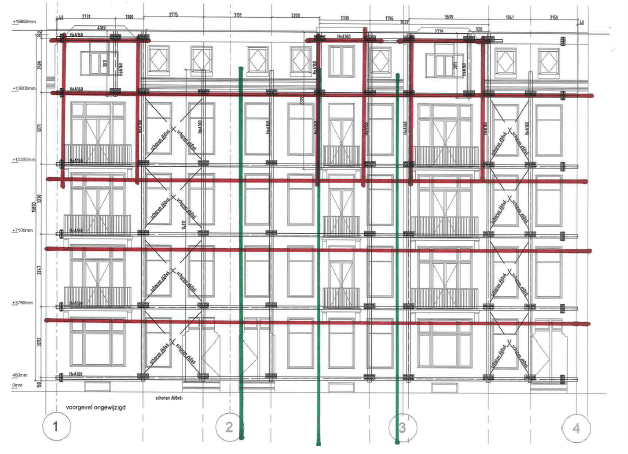

In onderstaande tekeningen kunt u zien hoe het stalen korset (rood) en de schoren (groen) worden toegepast.
