Bouwplaats Paleisstraat gereed

Bouwplaats Paleisstraat gereed

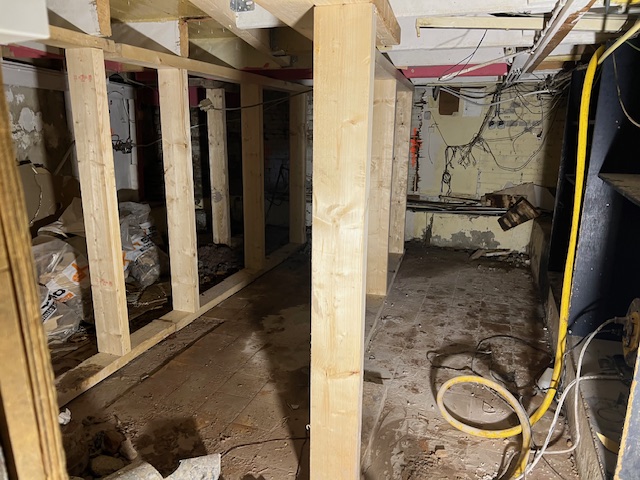

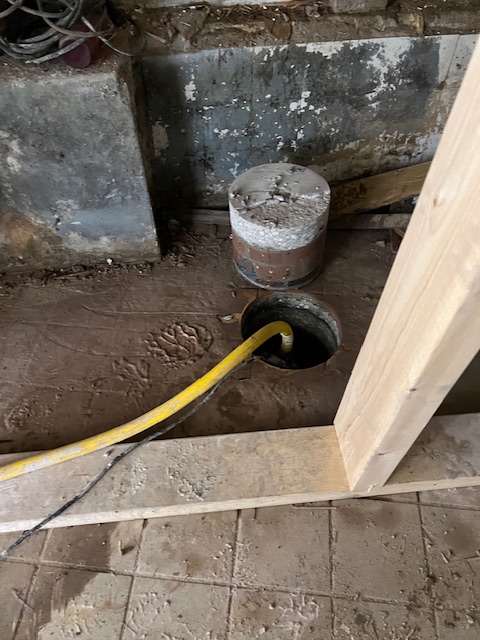

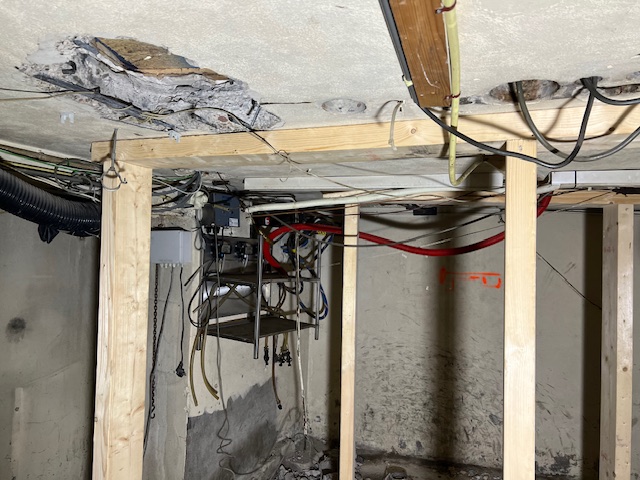

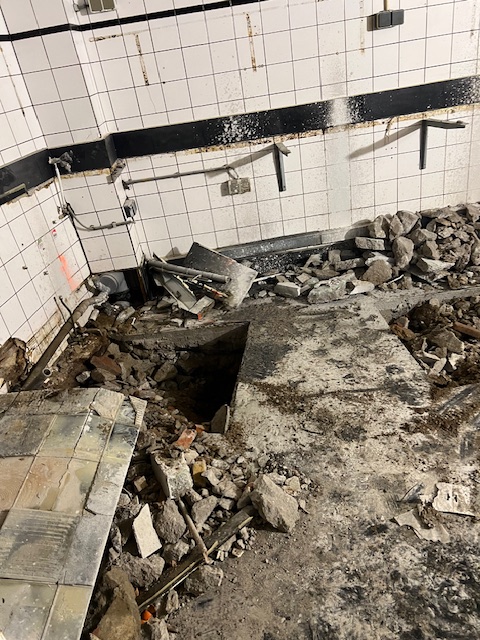

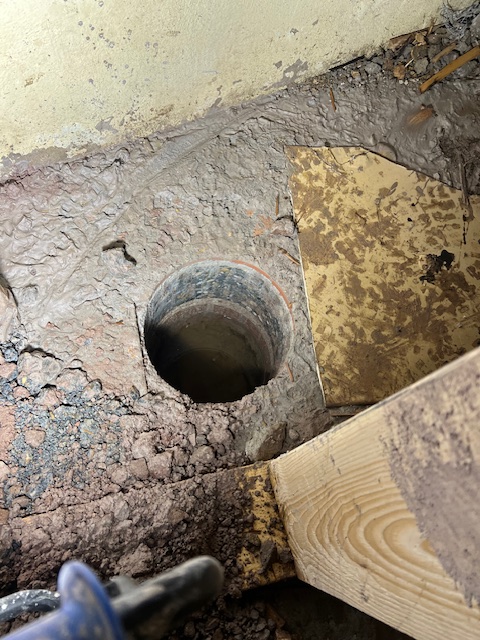

De bouwplaats voor renovatie van Paleisstraat is klaar. We hebben de begane grond steviger gemaakt door deze te ondersteunen vanuit het souterrain. De sparingen voor het inbrengen van schroefpalen in de keldervloer zijn gemaakt, even als de gaten in de begane grondvloer. De schroefmachine werkt vanaf de vloer op de begane grond.

Deze week brengen we de schroefmachine en de stalen buisschroefpalen naar binnen in elementen van 3 meter. Daarna sluiten we de machine aan waarmee we de schroefpalen gaan inbrengen. Over een week, als de palen erin zitten, gaan we het stalen stempelraam plaatsen om hier het gehele gebouw tijdelijk op te zetten.

Binnenkort weer een update over de vorderingen van alle werkzaamheden.
